Ход строительства за 02 марта 2012 г.

Поздравляем всех посетителей нашего сайта с началом весны и хотим сообщить Вам о состоянии строительства жилого квартала «АКВАРЕЛИ» на сегодняшний день.

С потеплением владельцы квартир первой очереди возобновили ремонтные работы. В своих новых квартирах живет уже 23 семьи.

Владельцы квартир второй очереди 4 марта получат ключи и смогут начать ремонтные работы. На данный момент во всех секциях (А-1, А-2, А-3 и Б-4) в квартирах и местах общего пользования завершено выполнение черновой стяжки пола, в квартирах установлены двери. В секции Б-4 заканчивается монтаж радиаторов, в остальных секциях - уже установлены. На завершающей стадии находится монтаж системы отопления и электроснабжения во всех секциях, выполняются работы по установке поквартирных щитков. Ведутся отделочные работы в помещениях общего пользования, устанавливаются перила. В секциях А-1, А-2, А-3 во входных группах установили окна и двери. Кирпичная кладка входной группы в секции Б-4 готова на 100%.

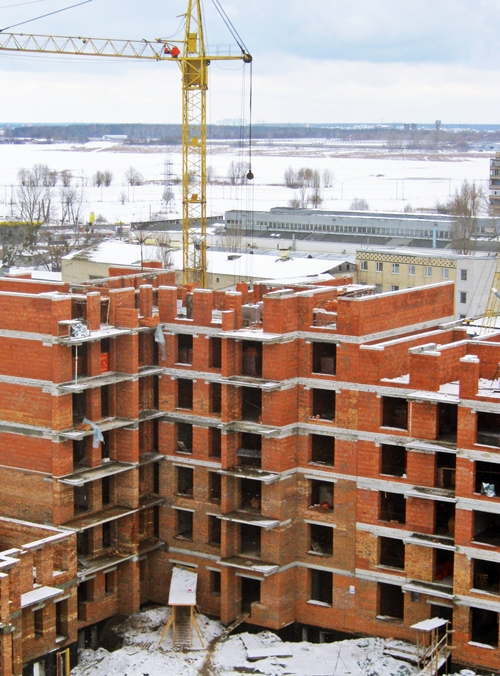

Активно продвигается строительство третьей очереди. В секции Г-8 перекрытия 5-го этажа уложены на 100 % и сейчас ведутся работы по возведению 6-го этажа. В секциях Д-9 и Г-10 завершена кирпичная кладка 6-го этажа, в секции Д-9 приступили к установке опалубки под монолитный пояс, в секции Г-10 ведется кладка стен 7-го этажа. В секции Е-11 ведется кладка стен 3-го этажа.



На территории четвертой очереди проводится демонтаж старых сооружений и подготовка к задавливанию свай фундамента секции Е-12.
